交流分享,早日上岸!

掃碼了解并領取一建資訊及資料
當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 模擬試題 > 正文

2008年一級建造師考試《建筑工程》習題11

2008-11-20 09:18  來源:  字體:  打印

  1、建設單位對一寫字樓裝飾工程進行施工招標。在施工招標前,建設單位擬訂了招標過程中可能涉及的各種有關文件。在這些有關文件中,對其中的一種作為承包商據以編標的招標文件提出了下列主要內容:
  1.裝飾工程的綜合說明。
  2.設計圖紙和技術說明。
  3.工程量清單。
  4.裝飾工程的施工方案。
  5.主要設備及材料供應方式。
  6.保證工程質量、進度、安全的主要技術組織措施。
  7.特殊工程的施工要求。
  8.施工項目管理機構。
  9.合同條件。
  該工程采取公開招標方式,并在招標公告中要求投標者應具有一級建筑裝飾裝修資質等級的施工單位參加投標。參加投標的施工單位與施工聯合體共有8家。在開標會上,與會人員除參與投標的施工單位與施工聯合體的有關人員外,還有市招標辦公室、評標小組成員以及建設單位代表。開標前,評標小組成員傾向要提出對各投標單位的資質進行審查。在開標中,對參與投標的金盾建筑公司的資質提出了質疑,雖然該公司資質材料齊全,并蓋有公章和項目負責人的簽字,但法律顧問認定該公司不符合投標資格要求,取消了該標書。另一投標的三星建筑施工聯合體是由三家建筑公司聯合組成的施工聯合體,其中甲建筑公司為一級施工企業,乙、丙建筑公司為三級施工企業。該施工聯合體也被認定為不符合投標資格要求,撤銷了其標書。
  問題:
  (1)上述施工招標文件內容中哪些不正確?為什么?除所提施工招標文件中的正確內容外,還缺少哪些內容?
  (2)開標會上能否列入“審查投標單位資質”這一程序?為什么?
  (3)為什么金盾建筑公司被認定不符合投標資格?
  (4)為什么三星建筑施工^聯合體也被認定不符合投標資格?

  2、乙炔瓶與氧氣瓶的工作間距應不小于(  )。
  A、2m
  B、3m
  C、5m
  D、10m

  3、新賓小區住宅樓項目施工時,A承包單位在主體施工中按照施工質量驗收規范留設了十組混凝土試件,經法定試驗室檢驗留設的混凝土試件抗壓強度不足。工程師對該試件代表的混凝土梁進行回彈檢測時,數據表明框架梁混凝土強度偏低,經設計單位核定,不能滿足結構強度的要求。設計單位提出對混凝土梁進行碳纖維加固補強的處理方案。
  問題:
  (1)試采用因果分析法對混凝土強度不足的原因進行分析。
  (2)簡述加固后的混凝土梁驗收的依據。
  (3)根據因果分析圖,制定相應混凝土強度不足的對策計劃。

  4、下面關于雙代號網絡圖中關鍵線路的說法,正確的是(  )。
  A、從起點節點開始到終點節點為止,各工作的自由時差都為零
  B、在網絡計劃執行過程中,關鍵線路是可以改變的
  C、在網絡計劃中,關鍵線路只有一條
  D、從起點節點開始到終點節點為止,各工作的總時差最小
  E、線路時間最長

  5、建筑物散水下設干砂或干爐渣層,其主要目的是(  )。
  A、防火
  B、防水
  C、防凍
  D、防振

  6、在住宅樓的客廳內進行電氣施工時,施工人員按照要求安裝電源插座時(  )。
  A、面向插座的左側應接零線(N),右側應接相線(L),中間上方應接保護地線(PE)
  B、面向插座的左側應接相線(L),右側應接零線(N),中間上方應接保護地線(PE)
  C、面向插座的左側應接零線(N),右側應接保護地線(PE),中間上方應接相線(L)
  D、面向插座的左側應接保護地線(PE),右側應接相線(L),中間上方應接零線(N)

  7、裝修工程需要改變原承重結構時,建設單位應當委托原(  )進行安全性核驗。
  A、監理單位
  B、總承包單位
  C、設計單位
  D、分包單位

  8、含有游離異氰酸酯(TDI)、污染環境、遇水或潮氣時易膠凝起泡、保色性差、遇紫外線照射易分解、漆膜泛黃的木器涂料是(  )。
  A、調合漆
  B、磁漆
  C、聚酯樹脂漆
  D、聚氨酯漆

  9、流水施工的橫道計劃能夠正確地表達(  )。
  A、工作之間的邏輯關系
  B、關鍵工作
  C、關鍵線路
  D、工作開始和完成的時間

  10、一棟四層磚石結構宿舍樓,橫墻承重開間4.2m,現澆混凝土樓蓋,其靜力計算方案為(  )。
  A、剛性方案
  B、剛彈性方案
  C、彈性方案
  D、彈塑性方案

  答案
  1、(1)文中第4、6、8條內容不正確。因為第4條施工方案和第6條保證工程質量、進度、安全的主要技術組織措施,以及第8條施工項目管理機構均屬于投標單位編制投標文件中的內容,而不是招標文件內容。
  除文中第1、2、3、5、7、9條外,在招標文件中尚應有:投標須知、技術規范和規程、標準以及投標書(標函)格式及其附件、各種保函或保證書格式等。
  (2)投標單位的資格審查應放在發放招標文件之前進行,即所謂的資格預審。故在開標會議上一般不再進行此項議程。
  (3)因為金盾建筑公司的資質資料沒有法人簽字(蓋章),所以該文件不具有法律效力。項目負責人簽字沒有法律效力。
  (4)根據《建筑法》第二十七條第二款,“兩個以上不同資質等級的單位實行聯合共同承包的,應當按照資質等級低的單位的業務許可范圍承攬工程",即對該聯合體應視為相當于三級施工企業,不符合招際要求一級企業投標的資質規定。

  主觀題答案僅供參考
  2、C

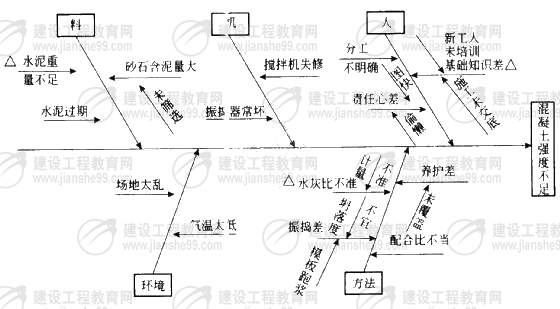

  3、(1)混凝士強度不足的因果分析見下圖。

  (2)應按照技術處理方案和協商文件進行驗收。
  (3)在編制因果分析圖時,應要求繪制者能夠從工程實踐出發,結合工程技術、材料、管理等知識,詳盡分析事故的原因,使因果分析圖能夠確定影響事故的因素,為工程質量管理服務。

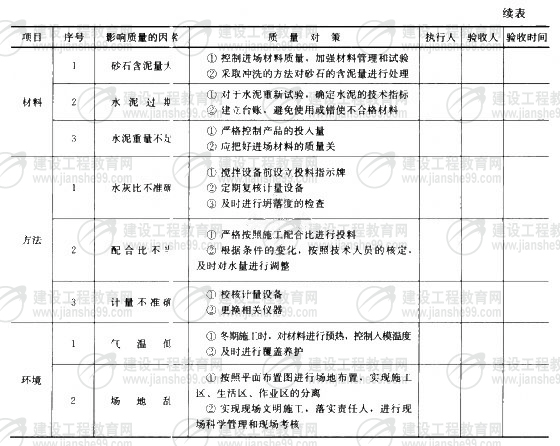

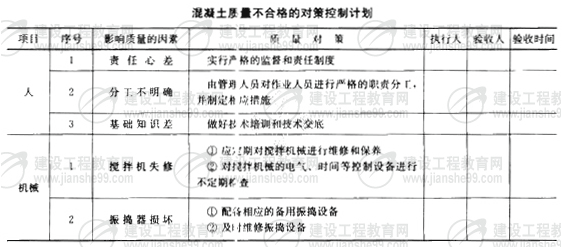

  通過因果分析圖,可以直觀分析出造成混凝土強度不足的人、機械、材料、方法、環境等因素。并從眾多因素中選擇出影響大的影響因素(例如水灰比、養護等條件),在制定對策計劃中應重點進行控制。

  主觀題答案僅供參考

  4、B D E  5、C  6、A  7、C  8、D  9、D  10、A

閱讀排行

更多
招生

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
