監理工程師試題精選——進度控制(七)
1.在某工程雙代號網絡計劃中,工作M的持續時間及開始節點和完成節點的最早時間與最遲時間如下圖所示,則工作M的總時差為( )?!?005年試題】
A.4
B.3
C.2
D.1
答案:B
解析:工作膨的總時差=9-4-2=3。

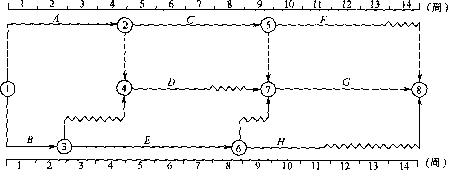

2.某工程雙代號時標網絡計劃如下圖所示。
如果B、D、G三項工作共用一臺施工機械而必須順序施工,則在不影響總工期的前提下,該施工機械在現場的最小閑置時間是( )周。【2005年試題】
A.1
B.2
C.3
D.4
答案:C
解析:施工機械在場閑置時間為=[14-(2+3+5)-1]周=3周。
3.工程網絡計劃的工期優化是通過( ),使計算工期滿足要求工期?!?005年試題】
A.改變關鍵工作之間的邏輯關系
B.將關鍵工作壓縮成非關鍵工作
C.壓縮直接費最小的工作的持續時間
D.壓縮關鍵工作的持續時間
答案:D
解析:工期優化是指網絡計劃的計算工期不滿足要求工期時,通過壓縮關鍵工作的持續時間以滿足要求工期目標的過程。
4.工程網絡計劃的費用優化是指尋求( )的過程。【2005年試題】
A.工程總成本固定條件下最短工期安排
B.工程總成本最低時資源均衡使用
C.工程總成本最低時工期安排
D.資源均衡使用條件下工程總成本最低建設工程教育網整理
答案:C
解析:費用優化是指尋求工程總成本最低時的工期安排,或按要求工期尋求最低成本的計劃安排的過程。
5.在某工程雙代號網絡計劃中,工作M的最早開始時間為第15天,其持續時間為7天。該工作有兩項緊后工作,它們的最早開始時間分別為第27天和第30天,最遲開始時間分別為第28天和第33天,則工作肘的總時差和自由時差為(?。┨臁?BR> A.均為5
B.分別為6和5
C.均為6
D.11和6
答案:B
解析:工作的總時差等于該工作最遲完成時間與最早完成時間之差,或該工作最遲開始時間與最早開始時間之差,即:總時差=[28-(15+7)]天=6天。www.nmyscw.cn 對于緊后工作的工作,其自由時差等于本工作之緊后工作最早開始時間減本工作最早完成時間所得之差的最小值,即:自由時差=[27-(15+7)]天=5天。


- ·確定關鍵線路和關鍵工作-建設工程進度控制考點
- ·線路、關鍵線路和關鍵工作-建設工程進度控制考點
- ·建設工程進度控制考點:建設工程進度計劃的編制程序(2)
- ·建設工程進度控制考點:建設工程進度計劃的編制程序
- ·建設工程進度控制考點:網絡計劃技術
- ·2019年建設工程質量、投資、進度控制及答案第80題
- ·2019年建設工程質量、投資、進度控制及答案第71題
- ·進度控制考點:建設工程進度計劃的編制程序
- ·監理工程師三控復習資料網絡計劃技術
- ·2019監理工程師進度控制易錯試題第71題
