2021年監理工程師復習資料:工程延期的申報與審批
工程延期的申報與審批
(一)申報工程延期的條件
1.監理工程師發出工程變更指令而導致工程量增加;
2.合同所涉及的任何可能造成工程延期的原因,如延期交圖、工程暫停、對合格工程的剝離檢查及不利的外界條件等;
3.異常惡劣的氣候條件;
4.由業主造成的任何延誤、干擾或障礙,如未及時提供施工場地、未及時付款等;
5.除承包單位自身以外的其他任何原因。
【總結】非承包人自身原因

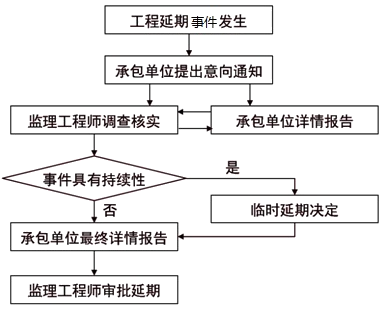

(二)工程延期的審批程序
延期審批程序中應注意的事項:
(1)當工程延期事件發生后,承包單位應在合同規定的有效期內以書面形式(工程延期意向通知)通知監理工程師;
(2)承包單位應在合同規定的有效期內(或監理工程師可能同意的合理期限內)向監理工程師提交詳細的申述報告(延期理由及依據);
(3)監理工程師收到該報告后應及時進行調查核實,準確地確定出工程延期時間;
(4)當延期事件具有持續性,承包單位在合同規定的有效期內不能提交最終詳細的申訴報告時,應先向監理工程師提交階段性的詳情報告;
(5)監理工程師應在調查核實階段性報告的基礎上,盡快作出延長工期的臨時決定,臨時決定的延期時間不宜太長,一般不超過最終批準的延期時間;
(6)監理工程師應復查詳情報告的全部內容,然后確定該延期事件所需要的延期時間;
(7)如果遇到比較復雜的延期事件,先作出臨時延期的決定,然后再作出最后決定的辦法;
(8)監理工程師在作出臨時工程延期批準或最終工程延期批準之前,均應與業主和承包單位進行協商。

- · 2023年監理工程師理論和法規考試試題答案多選題1-5題
- · 根據工程延期的審批程序,當延期事件具有持續性、承包單位在合同規定的有效期內不能提交最終詳細的申述報告時,應先向監理工程師提交該延期事件的(?。?/a>
- · 大連2022年監理工程師職業資格考試新冠肺炎疫情防控告知書
- · 2022年監理工程師《監理概論》考后點評
- · 2022年監理工程師《監理概論》試題及答案解析
- · 2022年《建設工程目標控制(土建)》考后點評(上)
- · 2022年《監理概論》考后點評(下)
- · 2022年《監理概論》考后點評(上)
- · 2022年《建設工程監理案例分析(土建)》考后點評
