    監理小課堂:單代號網絡計劃關鍵線路的判定

    2021-12-28 10:24 來源:建設工程教育網
    打印
    字體:

    在單代號網絡計劃中,判斷關鍵線路的方法之一為:從起點節點開始到終點節點均為關鍵工作,且所有工作的間隔時間為零的線路為關鍵線路。

    需要注意,這里必須同時滿足兩個條件:

    一、從起點節點開始到終點節點均為關鍵工作。

    二、所有工作的間隔時間為零。

    對于這條規則,很多小伙伴感覺理解起來有些晦澀。我們選取一個實例來稍加解釋,希望能幫助小伙伴們加深對這條規則的理解。由于雙代號和單代號的繪圖規則基本相同,只是有一些細微偏差,我們下面利用雙代號網絡圖來解釋一下這個規則。

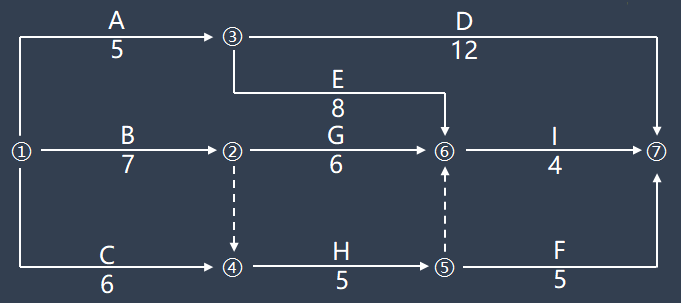

    下圖所示雙代號網絡圖:

    1

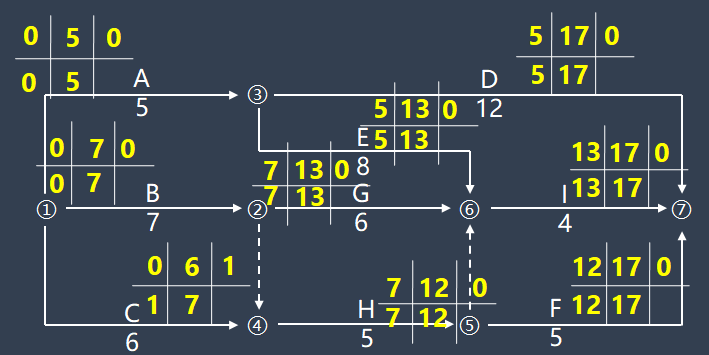

    我們分別將時間參數進行標注,如下圖所示。

    2

    通過以上分析可以得出關鍵線路為:①③⑦、①③⑥⑦、①②⑥⑦,關鍵線路的持續時間為17,關鍵線路上各工作的總時差都為0,所有關鍵工作的間隔時間均為0。

    這里我們需要補充說一點:當計劃工期等于計算工期時,并不是所有的總時差為0的工作都是關鍵工作,必須是自始至終線路上的工作的總時差全部為0的才是關鍵工作。

    我們再來看①②④⑤⑥⑦這條線路,這條線路總的持續時間為16,這條線路上的工作B、H、I總時差均為0,因而B、H、I均為關鍵工作,但是這條線路并不是關鍵線路。雖然H和I均為關鍵工作,但是H和I之間存在時間間隔,LAGHI=13-12=1,所以①②④⑤⑥⑦這條線路不是關鍵線路。

    綜上所述,從起點節點開始到終點節點均為關鍵工作,且所有工作的間隔時間為零的線路為關鍵線路,但凡有工作之間的時間間隔不為零,那么這條線路一定不是關鍵線路。

    以上就是對于單代號網絡計劃關鍵線路判定方法的分享,想要了解更多的內容,請觀看建設工程教育網監理工程師欄目。

    推薦閱讀:

    監理工程師打卡進行中~速來~

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
