雙代號網絡圖-二級建造師管理考點
2020年二級建造師報名在即,考生們都在積極備考,但有許多考生可能在這個階段會不知從何下手來進行學習,小編為大家整理了二級建造師《建設工程施工管理》的一些知識點與考點,希望對考生們有所幫助。
考點:雙代號網絡圖

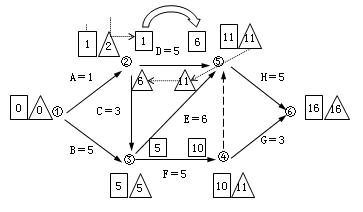

【例題】某工程項目的雙代號網絡見下圖。(時間單位:月)
【問題】
1.計算6個時間參數。
2.判斷關鍵工作與關鍵線路。
3.假設由于非承包人原因?qū)е翭工作延誤3個月,并且G工作使用一臺專用施工設備(即其他工作均不使用該設備,該設備為承包人的自有設備),該設備的臺班費為1000元,其中,每一個臺班的折舊費為620元,每月按照30天計算,每天安排一個臺班。承包人是否能索賠?如能,計算索賠金額。
『正確答案』
1.計算6個時間參數

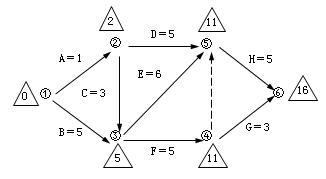

采用節點法計算時間參數,計算結果見下圖。
計算過程如下:
(1)計算節點最早時間。
計算方法:最早時間:從左向右累加,取最大值。
(2)計算節點最遲時間。
最遲時間計算方法:從右向左遞減,取最小值。
(3)計算工作的六個時間參數。
自由時差:該工作在不影響其緊后工作最早開始時間的情況下所具有的機動時間。
總時差:該工作在不影響總工期情況下所具有的機動時間。
2.判斷關鍵工作與關鍵線路
關鍵線路:總持續時間最長,全部由關鍵工作組成的線路。
(1)根據關鍵工作判斷關鍵線路。
(2)根據各條線路持續時間的長短判斷關鍵線路。
關鍵工作(計劃工期=計算工期):總時差為零的工作。
關鍵線路為1-3-5-6,計算工期為16個月。
3.索賠金額。由于F工作的自由時差為0,因此F工作延誤3個月將導致其緊后工作G的最早開始時間延誤3個月,因此索賠金額=3×30×1×620=55800元。
(1)當某工作實際延誤時間≤自由時差,既不影響緊后工作最早開始時間,也不影響工期。
(2)當某工作實際延誤時間>自由時差,但是≤總時差,影響緊后工作的最早開始時間,但不影響工期。
(3)當某工作實際延誤時間>自由時差,同時>總時差,既影響緊后工作的最早開始時間,又影響總工期。
推薦:
2020二級建造師精華考點&思維腦圖免費領:
2020年二級建造師習題強化班開通:

- · 【考情】2025年二級建造師《管理》考點回顧/分析
- · 2025年二級建造師《機電實務》考試考情分析
- · 2025年二級建造師《工程法規》考試考情分析(5.11日)
- · 2025年二級建造師《施工管理》考試考情分析(5.11日)
- · 2025年二級建造師《市政實務》考試考情分析
- · 2025年二級建造師《水利實務》考試考情分析
- · 2025年二級建造師《工程法規》考試考情分析(5.10日)
- · 2025年二級建造師《施工管理》考試考情分析(5.10日)
- · 2025年二級建造師《公路實務》考試考情分析
- · 2025年二級建造師《建筑實務》考試考情分析
