    管棚施工技術要點-二建市政實務考點

    2020-10-12 18:44 來源:建設工程教育網
    打印
    字體:

    2020年二級建造師考試在即,考生們都在積極備考,但有許多考生可能在這個階段會不知從何下手來進行學習,小編為大家整理了二級建造師《市政公用工程管理與實務》的一些知識點與考點,希望對考生們有所幫助。

    考點 知識點

    考點:管棚施工技術要點

    (1)施工工藝流程:

    測放孔位→鉆機就位→水平鉆孔→壓入鋼管→注漿(向鋼管內或管周圍土體)→封口→開挖。

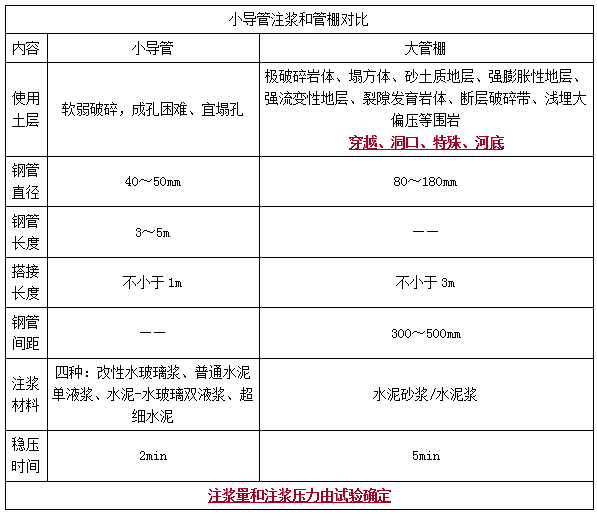

    (2)管棚應根據地層情況、施工條件和環境要求選用,并應符合以下要求:

    1)宜選用加厚的φ80~φ180mm焊接鋼管或無縫鋼管制作。一般采用φ108×8mm鋼管,相應的孔口管采用φ127×8mm鋼管。

    2)鋼管間距應根據支護要求(如:防坍塌、控制建(構)筑物變形等)予以確定,宜為300~500mm。

    3)雙向相鄰管棚的搭接長度不小于3m。

    4)為增加管棚剛度,應根據需要在鋼管內灌注水泥砂漿、混凝土或放置鋼筋籠并灌注水泥砂漿。

    5)鋼管宜沿隧道開挖輪廓線縱向近水平方向或按縱坡要求設置。

    6)長管棚宜在豎井內實施。必須在隧道內施做時,應預先設置加高段來滿足鉆機操作空間要求,對掌子面應采用噴射混凝土墻進行封閉處理。

    (3)鋼格柵拱架應根據現場條件單獨設計制作,以滿足管棚施工和受力要求。

    (4)鉆孔順序應由高孔位向低孔位進行。鉆孔直徑應比設計管棚直徑大30~40mm(值變化)。鉆桿方向和角度應符合設計要求。鉆孔過程中應注意鉆桿角度的變化,并保證鉆機不移位。

    (6)鋼管在安裝前應逐孔逐根進行編號,按編號順序接管推進、不得混接。管棚接頭相互錯開。

    (7)管棚就位后,應按要求進行注漿;鋼管內部宜填充水泥砂漿,以增加鋼管強度和剛度。注漿應采用分段注漿方法,漿液能充分填充至圍巖內。注漿壓力達到設定壓力,并穩壓5min以上,注漿量達到設計注漿量的80%時,方可停止注漿。

    二建市政實務考點100

    推薦

    二級建造師法規知識點及相關模擬題【匯總】

    二級建造師管理知識點及相關模擬題【匯總】

    二級建造師公共課集訓營—僅需5元,二建管理和法規,6天集訓營快速提升>>

    二建集訓營

    二建考試臨近,5大課程火力全開,助力高效備考,進入二級建造師點題密訓班>>

    二建沖刺點題密訓

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
