考點:電力電纜線路的施工要求
(一)電纜導管敷設的施工要求
2.電纜保護管施工
(1)電纜保護管的設置及要求
1)無設計要求時,下列情況應設置電纜保護管:電纜引入和引出建筑物、隧道、溝道、電纜井等穿過樓板及墻壁處;電纜與各種管道、溝道交叉處;電纜引出地面,距地面2m以下時;電纜通過道路、鐵路時。
2)電纜保護管內徑大于電纜外徑的1.5倍。
3)電纜引入和引出建筑物、隧道、溝道、電纜井等處,一般應采取防水套管;硬塑料管與熱力管交叉時應穿鋼套管;金屬管埋地時應刷瀝青防腐。
4)電纜保護管宜敷設于熱力管的下方;與地下管道、溝道和道路、鐵路交叉處的相互距離符合設計或規范要求。
3.電纜排管施工
(2)敷設電力電纜的排管孔徑一般為150mm。
(3)埋入地下的排管頂部至地面的距離應不小于以下數值:人行道為500mm;—般地區為700mm。
(4)在電纜排管直線距離超過50m處、排管轉彎處、分支處都要設置排管電纜井。排管通向電纜井應有不小于0.1%的坡度,以便管內的水流入電纜井內。
4.電纜穿排管和保護管敷設
(1)敷設在排管內的電纜,應采用鎧裝電纜。
(4)穿入管中的電纜數量應符合設計要求,交流單芯電纜不得單獨穿入鋼管內。
(二)電纜支架制作安裝和橋架安裝的要求
1.電纜支架制作安裝
(2)支架應安裝牢固、橫平豎直,各支架的同層橫擔應在同一水平上。支架應安裝在結構體上,不應將支架設置在輕質墻體上。
(5)金屬支架全長均應良好接地,全長與接地線不少于2點焊接。
2.電纜橋架安裝
(1)金屬橋架要進行防腐處理,一般采用鍍鋅、鍍塑和刷漆等。
(2)金屬橋架安裝,在水平段時每1.5~3m設置一個支、吊架;垂直段時每1~1.5m設置一個支架;距三通、四通、彎頭時1m處應設置支、吊架。
(3)電纜橋架和支架應接地可靠。橋架經過建筑物的伸縮縫時,應斷開100~150mm間距,間距兩端應進行接地跨接。
(4)金屬橋架直線段超過30m、鋁制橋架直線段超過15m時,應留有伸縮縫并用伸縮片連接。
(三)電纜直埋敷設的要求
1.電纜溝開挖及土方回填
(3)電纜敷設后,上面要鋪100mm厚的軟土或細沙,再蓋上混凝土保護板、紅磚或警示帶,覆蓋寬度應超過電纜兩側以外各50mm,覆土分層夯實。
2.電纜敷設及接頭防護的要求
(1)直埋電纜應使用鎧裝電纜,鎧裝電纜的兩端金屬外皮要可靠接地,接地電阻不得大于10Ω。直埋電纜和水底電纜在敷設前應進行交接試驗,有鋁包或鉛包護套的電纜,必須進行外護套絕緣電阻測試。
(2)開挖的溝底是松軟土層時,可直接敷設電纜,一般電纜埋深應不小于0.7m,穿越農田時應不小于1m;如果有石塊或硬質雜物要鋪設100mm厚的軟土或細沙。
(3)直埋電纜同溝時,相互距離應符合設計要求,平行距離不小于100mm,交叉距離不小于500mm。
(4)直埋電纜的中間接頭外面應有防止機械損傷的保護盒(環氧樹脂接頭盒除外)。
(5)直埋電纜自電纜溝引進隧道、工作井和建筑物時,要穿在管中,并將管口堵塞。

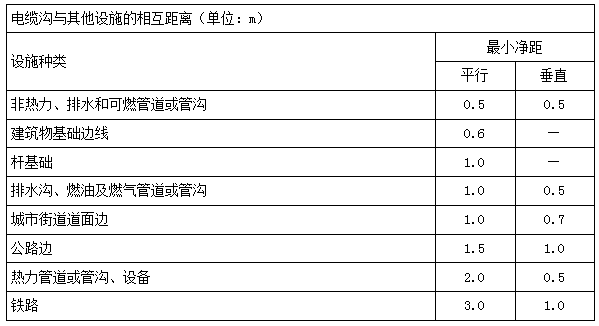

(6)電纜溝與其他設施的相互距離應符合的規定。
3.電纜標樁埋設
直埋電纜在直線段每隔50~100m處、電纜接頭處、轉彎處、進入建筑物等處應設置明顯的方位標志或標樁。
(四)電纜橋架、溝、夾層或隧道內電纜敷設的要求
1.高壓與低壓電力電纜、強電與弱電控制電纜應按順序分層配置,一般情況宜由上而下配置;電力電纜和控制電纜不宜配置在同一層支架上;交流三芯電力電纜,在普通支吊架上不宜超過1層,橋架上不宜超過2層。
2.交流單芯電力電纜,應布置在同側支架上。
3.并列敷設的電纜,其相互間的凈距應符合設計要求。
4.電纜溝電纜與熱力管道、熱力設備之間的凈距,平行敷設時不應小于1m;當受條件限制時,應采取隔熱保護措施。
(五)電纜(本體)敷設要求
1.施工技術準備
(1)電纜型號、規格應符合設計要求。電纜外觀應無損傷、絕緣良好。
(2)電纜的放線架放置應穩妥,鋼軸的強度和長度應與電纜盤重量和寬度相匹配。
(3)敷設前應按設計和實際路徑計算每根電纜的長度,合理安排每盤電纜,減少電纜接頭。
(4)電纜封端應嚴密,并根據要求做電氣試驗。6kV以上的電纜,應做交流耐壓試驗或直流耐壓試驗及泄漏電流測試;1kV及以下的橡塑電纜用2500V兆歐表測試絕緣電阻代替耐壓試驗,電纜絕緣電阻在試驗前后無明顯變化,并做好記錄。
(5)機械牽引電纜前,應按電纜線路實際路徑、電纜最小彎曲半徑、電纜最大牽引強度、限速等因素配置適宜的牽引機和滑動及導向裝置,并調試好運行狀態(同溝、同槽敷設的電纜,按最大直徑、最大彎曲半徑設置滑輪或滑輪組)。
3.標志牌的裝設
(1)應在下列位置掛電纜標志牌
1)電纜終端頭處、接頭處、分支處;電纜隧道轉彎處、直線段每隔50~100m處。
2)電纜豎井及隧道的兩端;電纜夾層內、井內。
(2)標志牌上應注明線路編號;當無編號時,應寫明電纜型號、規格及起訖地點;并聯使用的電纜應有順序號。
(六)電纜終端頭和電纜接頭制作的一般要求
4.電纜終端頭和電纜接頭制作必須連續進行,應絕緣良好、密封防潮、有機械保護等措施。
5.電纜頭的外殼與該處的電纜金屬護套及鎧裝層均應良好接地,接地線應采用銅絞線或銅編織線。
6.三芯電力電纜終端處的金屬護層必須接地良好,電纜的屏蔽層和鎧裝層應錫焊接地線。電纜通過零序電流互感器時,接地點在互感器以下時,接地線應直接接地;接地點在互感器以上時,接地線應穿過互感器接地。
(七)電纜的防火和阻燃措施
1.控制電纜和重要的電力電纜應采用防火或阻燃電纜。
2.電纜進入電纜溝、電纜隧道、電纜夾層、柜和箱的孔洞要進行防火封堵,防止電纜著火而引燃其他電纜及設備。
3.電纜溝、電纜隧道內每60~100m要設一道防火墻和防火門。重要的電纜通道應安裝自動報警和自動滅火裝置。
4.電力電纜與控制電纜之間應設防火隔板。防火封堵層要有足夠的機械強度。保證防火封堵層嚴密性和厚度。
(八)電力電纜敷設線路施工的注意事項
1.電纜敷設順序要求
(1)應從電纜布置集中點(配電室、控制室)向電纜布置分散點(車間、設備)敷設。
(2)到同一終點的電纜最好是一次敷設。
(3)先敷設線路長、截面大的電纜,后敷設線路短、截面小的電纜;先敷設電力、動力電纜,后敷設控制、通訊電纜。
2.電纜斷口防護要求
(1)電纜應在切斷后4h之內進行封頭。
(2)塑料絕緣電力電纜應有防潮的封端。
(3)油浸紙質絕緣電力電纜必須鉛封;充油電纜切斷處必須高于鄰近兩側電纜。
3.電纜中間接頭要求
(1)并列敷設電纜,有中間接頭時宜將接頭位置錯開。
(2)明敷電纜的中間接頭應用托板托置固定。
(3)電力電纜在終端與接頭附近宜留有備用長度。
(4)架空敷設的電纜不宜設置中間接頭;電纜敷設在水底、導管內、路口、門口、通道狹窄處和與其他管線交叉處不應有接頭。
5.三相四線制的系統中應采用四芯電力電纜,不應采用三芯電纜另加一根單芯電纜或?qū)Ь€(xiàn),電纜金屬護套可作PE線、不能作中性線。五芯低壓電力電纜,不應采用四芯電纜另加一根單芯電纜或?qū)Ь€(xiàn)。
6.并聯使用的電力電纜其長度、型號、規格應相同。
推薦:
二級建造師法規知識點及相關模擬題【匯總】

- · 【最后沖刺!】2024二級建造師??济荑€、大咖密訓直播課表
- · 【直播安排】2024二級建造師??济荑€、考前串講、大咖密訓課表
- · 2022年二建《機電工程管理與實務》考后點評
- · 2022年二級建造師教材變動解析直播預告
- · 思維導圖帶你了解一建和二建的區別和聯系
- · 二級建造師《機電實務》科目特點及學習方法
- · 2022年二級建造師考試 零基礎考二建如何備考
- · 2021年二級建造師考試時間及考試科目!
- · 湖南2021年二級建造師考試疫情防控事項
- · 湖南長沙2021年二級建造師考試疫情防控事項
