    二建《建筑實務》易見問題:總工期

    2020-06-16 15:10 來源:建設工程教育網
    打印
    字體:

      2020年度二級建造師執業資格考試(統考卷)時間定于2020年10月31日、11月1日。二級建造師考試時間確定,考試倒計時開啟,大家學得怎么樣了?為了幫助二建考生更好地進行復習,建設工程教育網整理了二級建造師《建筑工程管理與實務》易見問題,供大家復習參考,希望能夠?qū)Υ蠹矣兴鶐椭?/p>

    二級建造師易見問題學習

      知識點:總工期

      某潔凈廠房工程,項目經理指示項目技術負責人編制施工進度計劃,并評估項目總工期,項目技術負責人編制了相應施工進度安排(如圖1所示),報項目經理審核。項目經理提出:施工進度計劃不等同于施工進度安排,還應包含相關施工計劃必要組成內容,要求技術負責人補充。

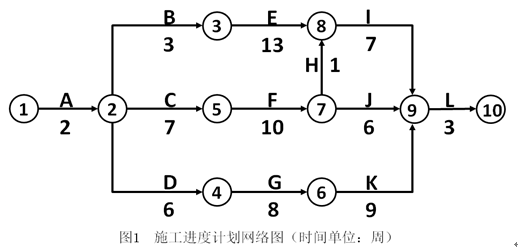

    總工期-1

      因為本工程采用了某項專利技術,其中工序B.工序F、工序K必須使用某種特種設備,且需按“B→F→K”先后順次施工。該設備在當?shù)貎H有一臺,租賃價格昂貴,租賃時長計算從進場開始直至設備退場為止。且場內停置等待的時間均按正常作業時間計取租賃費用。
      項目技術負責人根據上述特殊情況,對網絡圖進行了調整,并重新計算項目總工期,報項目經理審批。
      項目經理二次審查發現:各工序均按最早開始時間考慮,導致特種設備存在場內停置等待時間。項目經理指示調整各工序的起止時間,優化施工進度安排以節約設備租賃成本。
      1 、寫出圖1網絡圖的關鍵線路(用工作表示)和總工期。
      【正確答案】 關鍵線路為:A→C→F→H→I→L,總工期為2+7+10+1+7+3=30(周)
      2 、項目技術負責人還應補充哪些施工進度計劃的組成內容?
      【正確答案】 還應補充:工程建設概況、工程施工情況、分階段進度計劃、單位工程準備工作計劃,勞動力需用量計劃,主要材料、設備及加工計劃,主要施工機械和機具需要量計劃,主要施工方案及流水段劃分,各項經濟技術指標要求等。
      3 、根據特種設備使用的特殊情況。重新繪制調整后的施工進度計劃網絡圖,調整后的網絡圖總工期是多少?

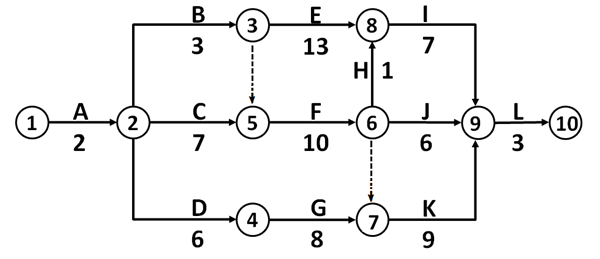

      【正確答案】 (1)

    總工期-2

     ?。?)調整后關鍵線路為A→C→F→K→L網絡計劃工期為31周。
      4 、根據重新繪制的網絡圖,如各工序均按最早開始時間考慮,特種設備計取租賃費的時長為多少?優化工序的起止時間后,特種設備應在第幾周初進場?優化后特種設備計取租賃費用的時長為多少?
      【正確答案】 (1)均按最早開始時間考慮,計取租賃費時長為7+10+9=26(周)
      (2)優化工序的起止時間后,特種設備應在第6周上午進場。因為新網絡計劃中,B工作總時差為3周,所以只能在第6周上午進場,第8周結束完成B工作后,閑置一周,然后開始參與F工作。
      (3)優化后特種設備的計取租賃費時長為3+1+10+9=23(周)

      提問內容:

      請問老師這一問為什么不能第5周初進場,第7周就結束;不用第8周結束,總工期就是22周?

      老師回復:

      B.F、K要公共一臺機械,所以要盡可能縮短時間,你說的第5周進場,那么租用機械的時間就更長了,雖然B工作可以早完成,但不能馬上開始F工作,因為要等另一個緊前工作C完成后才能開始,這段空閑時間也是要算租賃費的,所以不是最省錢的方式。
      另外23周只是機械租賃的時常,并不是總工期。

    推薦閱讀:

    二級建造師備考學習工具,這些你都Get了嗎?

    2020二建考試倒計時開啟,如何穩穩取證?擼起袖子加油干!

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
