2012年二級建造師考試《建筑工程管理與實務》試題案例分析題第1題
2012年二級建造師考試《建筑工程管理與實務》試題案例分析題第1題
【背景】:
某人防工程,建筑面積5000㎡.地下一層,地上9層,層高4.0m.基礎埋深為自然地面以下6.5m.建設單位委托監理單位對工程實施全過程監理。建設單位和某施工單位根據《建設工程施工合同(示范文本)》(GF-1999-0201)簽訂了施工成包合同。工程施工過程中發生了下列事件:
事件一:施工單位進場后,根據建設單位提供的原場區內方格控制網坐標進行建筑物的定位測設。
事件二:工程樓板組織分段施工,某一段各工序的邏輯關系見下表:

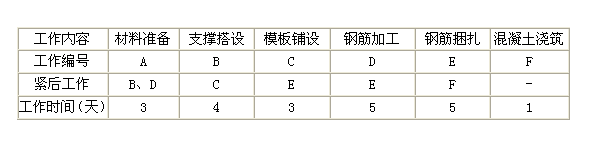

工作內容 材料準備 支撐搭設 模板鋪設 鋼筋加工 鋼筋捆扎 混凝土澆筑工作編號 A B C D E F緊后工作 B.D C E E F -工作時間(天) 3 4 3 5 5 1事件三:砌體工程施工時,監理工程師對工程變更部分新增構造柱的鋼筋做法提出疑問。
事件四:工程在設計時就充分考慮“平戰結合、綜合使用”的原則。平時用做停車庫,人員通過電梯或樓梯通道上到地面。工程竣工驗收時,相關部門對主體結構、建筑電氣、通風空調、裝飾裝修等分部工程進行了驗收。
【問題】:
1.事件一中,建筑物細部點定位測設有哪幾種方法?本工程最適宜采用的方法是哪一種?
2.根據事件二表中給出的邏輯關系,繪制雙代號網絡計劃圖,并計算該網絡計劃圖的工期。
3.事件三中,順序列出新增構造柱鋼筋安裝的過程。
4.根據人防工程的特點和事件四中的描述,本工程驗收時還應包含哪些分部工程?
【建設工程教育網老師權威解析】:
1.事件一中,方法有直角坐標法、極坐標法、角度前方交會法、距離交會法、方向線交會法適用方法。本工程最適宜采用直角坐標法。
2.

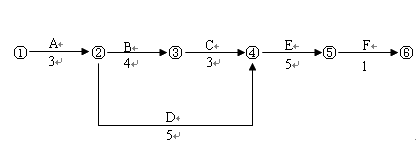

詳見手寫板,關鍵工作A-B-C-E-F.計劃工期:3+4+3+5+1=16天。
3.檢查牌號-控制化學成分-拉拔試驗-鋼筋加工-鋼筋配料-安裝主筋-綁扎箍筋-布置拉結筋,需要符合設計要求。
4.電梯安裝工程、人防工程、地下防水工程、屋面工程、給排水工程、消防工程。
答案及解析由網校老師整理而成,據學員反映部分網站未經許可擅自轉載,且出現內容錯誤,請大家以本網為準。
