24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 二級建造師考試 > 試題中心 > 歷年試題

    《建筑工程管理與實務》案例分析(十二)_二級建造師試題

    2019-05-14 09:14 來源:建設工程教育網
    打印
    字體:

    2019年二級建造師考試已近在眼前,各位考生覺得自己復習的如何呢?是不是也有許多考生希望做一下歷年試題呢?今天就為大家提供了《建筑工程管理與實務》案例分析試題解析,為考生們助力!

    2019年二級建造師 考前搶分大作戰

    背景:

    某辦公樓工程,框架結構,鉆孔灌注樁基礎,地下1層,地上20層,總建筑面積25000m2,其中地下建筑面積3000m2。施工單位中標后,與建設單位簽訂了施工承包合同,合同約定:“…至2014年6月15日竣工,工期目標470日歷天;質量目標合格;主要材料由施工單位自行采購;因建設單位原因,導致工期延誤,工期順延,每延誤一天支付施工單位1萬元的延誤費…”。合同簽訂后,施工單位實施了項目進度策劃,其中上部標準層結構工序安排如下:

    上部標準層結構工序安排表

    工作內容
    施工準備
    模板支撐體系搭設
    模板支設
    鋼筋加工
    鋼筋綁扎
    管線預埋
    混凝土澆筑
    工序編號
    A
    B
    C
    D
    E
    F
    G
    時間/d
    1
    2
    2
    2
    2
    1
    1
    緊后工作
    B、D
    C、F
    E
    E
    G
    G
    -

    樁基施工時由于地下溶洞(地質勘探未探明),由此造成工期延誤20日歷天。施工單位向建設單位提交索賠報告,要求延長工期20日歷天,補償誤工費20萬元。

    地下室結構完成,施工單位自檢合格后,項目負責人立即組織總監理工程師及建設單位、勘察單位、設計單位項目負責人進行地基基礎分部驗收。

    施工至10層結構時,因商品混凝土供應遲緩,延遲工期10日歷天。施工至20層結構時,建設單位要求將該層進行結構變更,又延誤工期15日歷天。施工單位向建設單位提交索賠報告,要求延長工期25日歷天,補償誤工費25萬元。

    裝飾裝修階段,施工單位采取編制進度控制流程、建立協調機制等措施,保證合同約定工期目標的實現。

    【問題】

    1.根據上部標準層結構工序安排表繪制出雙代號網絡圖,找出關鍵線路,并計算上部標準層結構每層工期是多少日歷天?

    2.本工程地基基礎分部工程的驗收程序有哪些不妥之處?并說明理由。

    3.除采取組織措施外,施工進度控制措施還有哪幾種措施?

    4.施工單位索賠成立的工期和費用是多少?逐一說明理由。

    『正確答案』

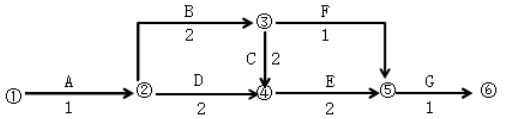

    1.網絡圖為:

    工作內容
    施工準備
    模板支撐體系搭設
    模板支設
    鋼筋加工
    鋼筋綁扎
    管線預埋
    混凝土澆筑
    工序編號
    A
    B
    C
    D
    E
    F
    G
    時間/d
    1
    2
    2
    2
    2
    1
    1
    緊后工作
    B、D
    C、F
    E
    E
    G
    G
    -

    關鍵線路為:A→B→C→E→G,上部標準層結構每層工期是8日歷天。

    2.不妥之處:項目負責人立即組織總監理工程師及建設單位勘察單位,設計單位,項目負責人,進行地基基礎分部驗收。

    正確做法:施工單位自檢合格后,應報監理單位驗收。驗收應當由總監理工程師組織,建設單位、勘察單位、設計單位、施工單位的項目負責人參加,同時還應有施工單位項目技術負責人、施工單位技術、質量部門負責人參加。

    3.除組織措施,施工進度控制措施還有管理措施、經濟措施和溝通協調19-G(技術)措施。

    4.(1)樁基施工遇到的溶洞,屬于不利物質條件,由建設單位承擔工期延誤和費用補償。因此施工單位可以索賠工期20天,要求費用補償20萬元。

    (2)合同約定主要材料由施工單位采購,商品混凝土供應遲緩,延誤10天,屬于承包商原因,不得索賠。

    (3)該層結構變更,延誤15天,屬于非承包商原因責任,因此可索賠工期15天,并要求補償誤工費15萬元。

    綜上:工期索賠=20+15=35(天);費用索賠=1×35=35(萬元)

    以上就是為大家分享的二級建造師試題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。

      相關推薦:

      2019年二級建造師準考證打印

      二級建造師歷年試題及答案免費下載

      二級建造師備考資料包免費下載

      二級建造師考前必做100題

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    上千道典型習題
    仿真模擬卷3
    攻克薄弱點
    智能組卷練習
    價格¥99
    查看詳情
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
