二級建造師考試建筑工程施工進度管理:計劃的檢查與調整
二級建造師考試建筑工程施工進度管理:計劃的檢查與調整,2018年二級建造師考試結束,現在已經進入2019年二級建造師考試備考,在這一個時間段里需要我們一點一點去積累的。為此,今天為大家分享二級建造師考試建筑工程施工進度管理:計劃的檢查與調整,希望能幫助各位小伙伴2019年二級建造師備考。
04 施工進度計劃的檢查與調整
1)工期壓縮與調整
案例1

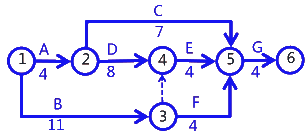

背景
某項目施工合同工期為16個月。施工項目部編制了施工計劃進度雙代號網絡圖如下(單位:月)并得到了監理工程師的批準。施工過程中發生了如下事件:
事件1:
由于鋼材供應不及時,導致工作B實際持續時間比計劃持續時間增加了2個月。

問題:
1.事件1發生后,項目部決定壓縮工作E的持續時間以確保按照原合同工期完成任務。工作E的持續時間至少要被壓縮多長時間?
分析與答案:
T合=16月

分析
T1=17>T合
T2=16≤T合
T1- T合=17-16=1
E(-1)
B(+2)+E(0)
|
B(+2)+E(-1)
|
①②⑤ 4+7=11
①②④⑤ 4+8+4=16 T2(次大) ①③④⑤ 11(+2)+4=17 T1(最大) ①③⑤ 11(+2)+2=15 |
4+7=11
4+8+4(-1)=15 T2(次大) 11(+2)+4(-1)=16 T1(最大) 11(+2)+2=15 T2(次大) |
案例2
背景
某項目施工合同工期為20個月。施工項目部編制了施工計劃進度雙代號網絡圖如下(單位:月)并得到了監理工程師的批準。施工過程中發生了如下事件:
事件1:

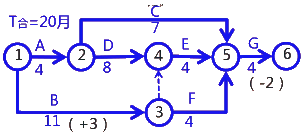

由于鋼材供應不及時,導致工作B實際持續時間比計劃持續時間增加了3個月。

問題:
1.事件1發生后,項目部決定壓縮工作G的持續時間以確保按照原合同工期完成任務。工作G的持續時間至少要被壓縮多長時間。
分析與答案1:
T合=20月

分析
T1=22>T合
T2=20≤T合
T1- T合=22-20=2
G(-1)
B(+3)+ G
|
B(+3)+ G(-2)
|
①②⑤⑥ 4+7+4=15
①②④⑤⑥ 4+8+4+4=20 T2(次大) ①③④⑤⑥ 11(+3)+4+4=22 T1(最大) ①③⑤⑥ 11(+3)+4+4=22 T1(最大) |
4+7+4(-2)=13
4+8+4+4(-2)=18 11(+3)+4+4(-2)=20 11(+3)+4+4(-2)=20 |
案例3
背景
某項目施工合同工期為16個月。施工項目部編制了施工計劃進度雙代號網絡圖如下(單位:月)。公司主管部門審核時,發生了如下事件:
事件1:

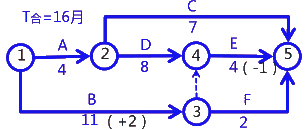

主管部門建議,為了控制成本,B工作和E工作應共用一臺大型起重吊裝設備,該大型起重吊裝設備先用于B工作,B工作結束后再用于E工作。公司技術負責人要求項目部根據主管部門建議修改施工計劃進度雙代號網絡圖。

問題:
1.根據事件1,修改前后的計劃工期各是多少?
分析與答案1:
(修改前)計劃工期=16(月)
①②⑤ 4+7=11
?、佗冖堍?4+4+8=16
①③⑤ 11+2=13
(修改后)計劃工期=19(月)
?、佗冖?4+7=11
①②④⑤ 4+4+8=16
①③④⑤ 11+8=19
?、佗邰?11+2=13
案例4
背景某項目施工合同工期為16個月。施工項目部編制了施工計劃進度雙代號網絡圖如下(單位:月),其中B工作完成后E工作才能開始是因為B工作和E工作共用一臺施工起重設備。
公司主管部門審核時,發生了如下事件:
事件1:
主管部門建議,應該考慮環保對土方外運時間的限制不利影響,B工作計劃持續時間應增加2個月,同時建議,項目部增加一臺大型起重設備以便解除工作B與工作E之間邏輯關系。于是,公司技術負責人要求退回修改。

問題:
1.根據事件1,修改前后的計劃工期各是多少?
分析與答案1:
(修改前)計劃工期=16(月)
?、佗冖?4+7=11
?、佗冖堍?4+4+8=16
?、佗邰堍?7+8=15
?、佗邰?7+2=13
(修改后)計劃工期=16(月)
?、佗冖?4+7=11
?、佗冖堍?4+4+8=16
①③⑤ 7(+2)+2=11
2)雙代號時標網絡時標圖的識讀
案例1
背景

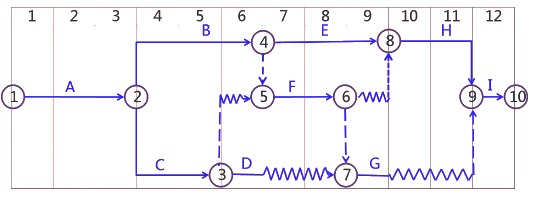

項目部在開工之前編制了該工程施工計劃進度雙代號時標網絡圖如下:(時間單位:周)

問題:
1.指出該工程施工計劃進度雙代號時標網絡圖含義
2.指出各個工作的自由時差
分析與答案1:
包含幾項工作;
每項工作的計劃持續時間;
工作與工作的邏輯關系。
分析與答案2:
凡是工作帶有波浪線的(包括虛工作,按虛工作波浪線的水平投影),按波浪線的水平投影長度;
沒有波浪線的,工作自由時差為零。
04 施工進度計劃的檢查與調整--雙代號時標網絡時標圖的識讀
案例2

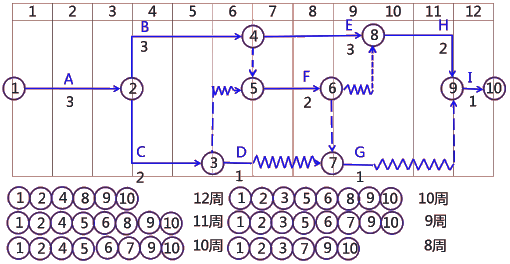

背景:項目部在開工之前編制了該工程施工計劃進度雙代號時標網絡圖如下:(時間單位:周)

問題:
指出所有線路、關鍵線路、計劃工期。
分析與答案:

案例3
背景:項目部在開工之前編制了該工程施工計劃進度雙代號時標網絡圖如下:(時間單位:周)

問題:
計算F工作總時差
分析與答案:

TFF=12-11=1(周)
相關推薦:
2018年二級建造師考試成績查詢?nèi)肟趨R總(含分?jǐn)?shù)線)
全國2018年二級建造師合格證書領取時間及公告匯總
建設工程教育網2019年二級建造師新課已開通,網??偨Y(jié)多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念,全新推出2019年二級建造師 精品提升班|高端無憂班|零基礎直達班立即購買>>
