二級建造師建筑工程第十四講施工進度管理:施工進度計劃
2019年二級建造師考試備考大家準備的怎么樣了?二級建造師報名入口各地區陸續開通,為了幫助大家高效備考2019年二級建造師考試,建設工程教育網為大家整理了二級建造師建筑工程第十四講施工進度管理:施工進度計劃,希望對大家有幫助!
2019二建搶分 掃碼打卡
03 施工進度計劃的檢查與調整
一、工期壓縮不調整
案例1
背景:
某項目施工合同工期為16個月。施工項目部編制了施工進度計劃雙代號網絡圖如下(單位:月),并得到了監理工程師的批準。

施工過程中發生了如下事件:
事件1:由于鋼材供應不及時,導致工作B實際持續時間比計劃持續時間增加了2個月。
問題:
1.事件1發生后,項目部決定壓縮工作E的持續時間以確保按照原合同工期完成任務,工作E的持續時間至少要被壓縮多長時間?
分析與答案:

案例2
背景:
某項目施工合同工期為20個月。施工項目部編制了施工進度計劃雙代號網絡圖如下(單位:月),并得到了監理工程師的批準。
施工過程中發生了如下事件:
事件1:由于鋼材供應不及時,導致工作B實際持續時間比計劃持續時間增加了3個月。

問題:
1.事件1發生后,項目部決定壓縮工作G的持續時間以確保按照原合同工期完成任務工作G的持續時間至少要被壓縮多長時間?
分析與答案:

案例3
背景:
某項目施工合同工期為16個月。施工項目部編制了施工進度計劃雙代號網絡圖如下(單位:月),并得到了監理工程師的批準。
施工過程中發生了如下事件:
事件1:主管部門建議,為了控制成本,B工作和E工作應共用一臺大型起重吊裝設備,該大型起重吊裝設備先用于B工作,B工作結束后再用于E工作。公司技術負責人要求項目部根據主管部門建議修改施工進度計劃雙代號網絡圖。

問題:
1.根據事件1,修改前后的計劃工期各是多少?

分析與答案:
(前)計劃工期=16(月)
(后)計劃工期=19(月)
①②⑤ 4+7=11

?、佗冖堍?4+4+8=16
①③④⑤ 11+8=19
?、佗邰?11+2=13
案例4
背景:
某項目施工合同工期為16個月。施工項目部編制了施工進度計劃雙代號網絡圖如下(單位:月),其中B工作完成后E工作才能開始是因為B工作和E工作共用一臺施工起重設備。該計劃得到了監理工程師的批準。
施工過程中發生了如下事件:
事件1:主管部門建議,應該考慮環保對土方外運時間的限制不利影響,B工作計劃持續時間應增加2個月,同時建議,項目部增加一臺大型起重設備以便解除工作B不工作E之間邏輯關系。
于是,公司技術負責人要求退回修改。

問題:
1.根據事件1,修改前后的計劃工期各是多少?
分析與答案:
計劃工期=16(月)
計劃工期=16(月)
①②⑤ 4+7=11
?、佗冖堍?4+4+8=16
?、佗邰?7(+2)+2=11
二、雙代號時標網絡時標圖的識讀及應用

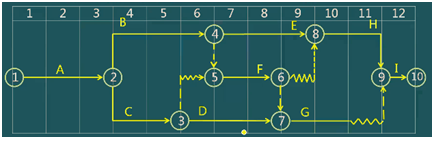

案例1

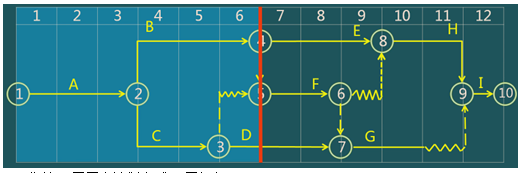

背景:
項目部在開工之前編制了該工程施工進度計劃雙代號時標網絡圖如下:(時間單位:周)

問題:
1.指出該工程施工進度計劃雙代號時標網絡圖含義。
2.指出各個工作的自由時差。
分析與答案:

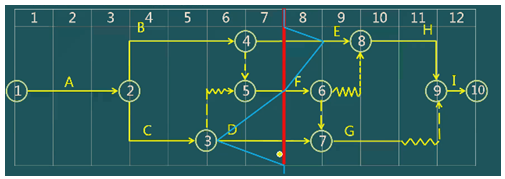

1.整個項目含有的各項工作;每項工作的持續時間;各項工作間的邏輯關系;各項工作的自由時差。
2.工作A、B、C、E、F、H、I的工作自由時差是0,節點③-⑤和⑥-⑧的虛工作自由時差是1,工作D和工作G的自由時差是2周。

案例2

背景:
(2013年試題節選)項目部在開工之前編制了該工程施工進度計劃雙代號時標網絡圖如下:(時間單位:周)

問題:
1.計劃工期為多少天?并寫出該網絡計劃的關鍵線路(用節點表示)。
分析與答案:

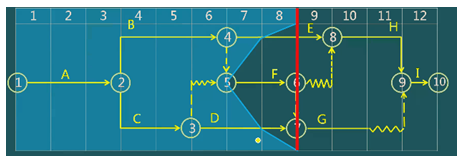

計劃工期12周,關鍵線路為A→B→ E→ H→ I

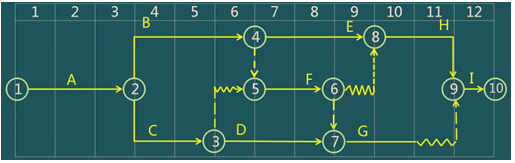

案例3

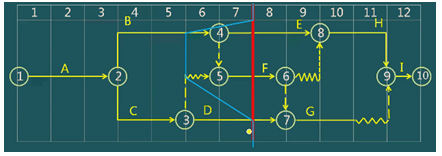

背景:
項目部在開工之前編制了該工程施工進度計劃雙代號時標網絡圖如下:(時間單位:周)

問題:

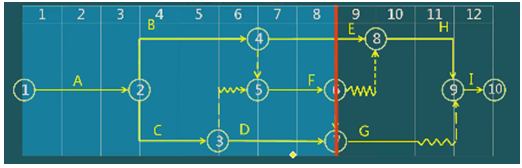

1.計算F工作總時差
分析與答案:

TFF=12-11=1(周)
案例4
背景:
(2015年試題節選)在監理工程師要求的時間內,施工總承包單位提交了室內裝修工程的進度計劃雙代號時標網絡圖(如下圖所示)

問題:
1.寫出其計劃總工期,關鍵線路。

2.分別計算工作C與工作F的總時差和自由時差(單位:周)。
分析與答案:

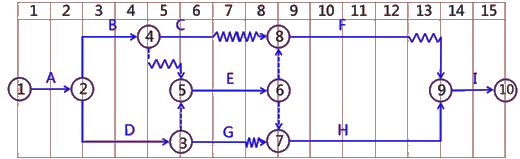

1.總工期15周,關鍵線路A→D→ E→H→I。

2.

案例5
背景:

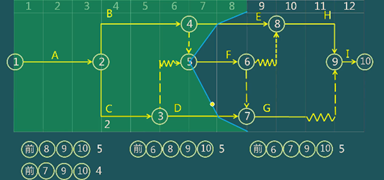

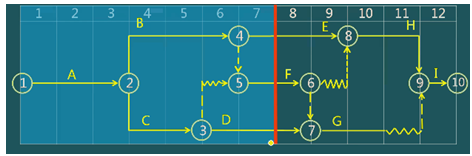

施工單位編制了施工進度計劃時標網絡圖。如下圖所示(時間單位:周)

問題:

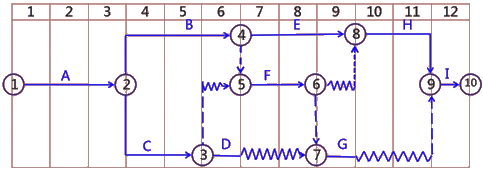

1.按照此施工進度計劃時標網絡圖,說明第6周周末B、D工作的計劃進度情況?
2.按照此施工進度計劃時標網絡圖,說明第8周周末E、F、D工作的計劃進度情況?
分析與答案:
1.

B工作第6周周末計劃完成3周任務;
D工作第6周周末計劃完成1周任務。
2.

E工作第8周周末計劃完成2周任務;
F工作第8周周末計劃完成2周任務;
D工作第8周周末計劃完成3周任務。
增加1:
按照此施工進度計劃時標網絡圖,說明第8周周初E、F、D工作的計劃進度情況?
分析與答案:

E工作第8周周初計劃完成1周任務;
F工作第8周周初計劃完成1周任務;
D工作第8周周初計劃完成2周任務。
增加2:

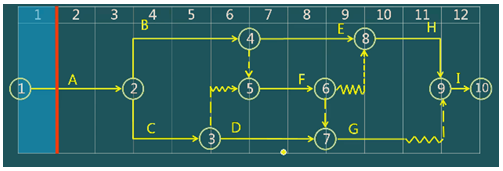

按照此施工進度計劃時標網絡圖,說明第2周周初A工作的計劃進度情況?

A工作第2周周初計劃完成1周任務

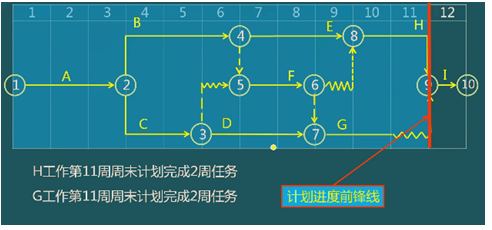

增加3:
按照此施工進度計劃時標網絡圖,說明第11周周末H,G工作的計劃進度情況?

案例6
背景:

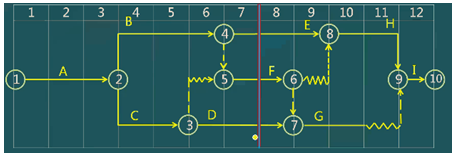

施工單位編制了施工進度計劃時標網絡圖。如下圖所示(時間單位:周)

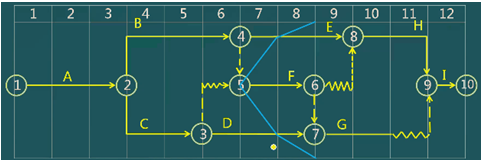

第8周周末,施工單位繪制了實際進度前鋒線如圖。
問題:

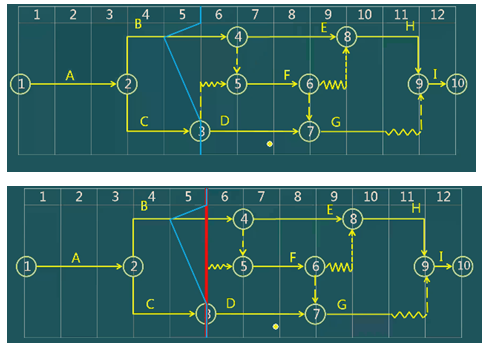

1.根據實際進度前鋒線,說明第8周周末E、F、D工作的實際進度情況?
分析與答案:

E工作第8周周末實際完成1周任務;
F工作第8周周末實際完成0周任務;
D工作第8周周末實際完成2周任務。

拖后1周E工作第8周周末實際完成1周任務,第8周周末計劃完成2周;
拖后2周F工作第8周周末實際完成0周任務,第8周周末計劃完成2周;
拖后1周D工作第8周周末實際完成2周任務,第8周周末計劃完成3周。
增加1:
根據實際進度前鋒線,說明第5周周末B、C工作的進度偏差?

拖后1周 B工作第5周周末實際完成1周任務,第5周周末計劃完成2周;
無偏差 C工作第5周周末實際完成2周任務,第5周周末計劃完成2周。
增加2:
根據實際進度前鋒線,說明第7周周末E、F、D工作的進度偏差?

提前1周 E工作第7周周末實際完成2周任務,第7周周末計劃完成1周;
無偏差 F工作第7周周末實際完成1周任務,第7周周末計劃完成1周;
拖后2周 D工作第7周周末實際完成0周任務,第7周周末計劃完成2周。
增加3:
根據實際進度前鋒線,說明第7周周末E、F、D工作的進度偏差?

無偏差 E工作第7周周末實際完成1周任務,第7周周末計劃完成1周;
無偏差 F工作第7周周末實際完成1周任務,第7周周末計劃完成1周;
無偏差 D工作第7周周末實際完成2周任務,第7周周末計劃完成2周。
增加4:
根據實際進度前鋒線,說明第7周周末E、F、D工作的進度偏差?

拖后2周 E工作第7周周末實際完成-1周任務,第7周周末計劃完成1周;
拖后2周 F工作第7周周末實際完成-1周任務,第7周周末計劃完成1周;
無偏差 D工作第7周周末實際完成2周任務,第7周周末計劃完成2周。
增加5.:
根據實際進度前鋒線,第5周周末后,按照原計劃速度,還需要多少時間才能完工?

案例7

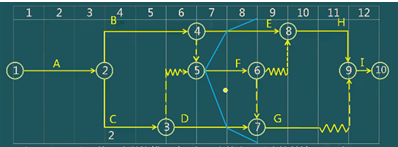

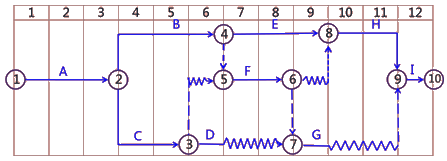

背景:
(2016年試題節選)施工單位編制了施工進度計劃時標網絡圖。如下圖所示(時間單位:周)

在第6周末時(實際進度與計劃進度相符),建設單位要求提前一周完工。經測算工作D、E、F、G、H均可壓縮一周(工作I不可壓縮),所需增加的成本分別為8萬元、10萬元、4萬元、12萬元、13萬元。施工單位壓縮工序時間,實現提前一周完工。
問題:
1.如果只能以周為單位進行壓縮,其最合理的方式應壓縮哪項工作?需增加成本多少萬元?
分析與答案:

最合理的方式應壓縮工作E一周,需增加成本10萬。
案例8

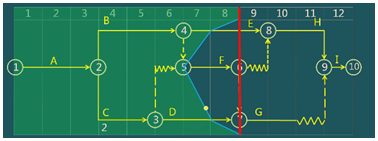

背景:

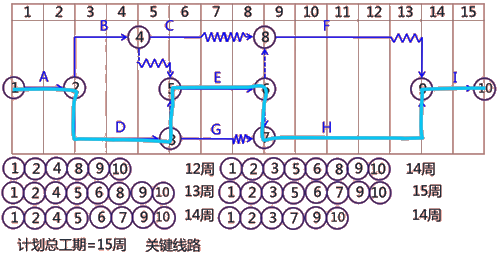

(2017年試題節選)新建辦公樓工程施工進度計劃如下圖(時間單位:月)。

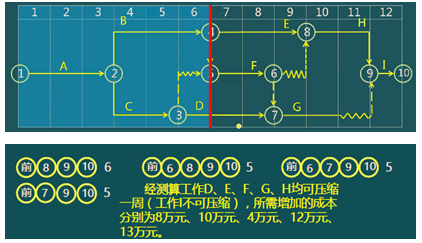

在第8個月末,施工單位對現場實際進度進行檢查,并在時標網絡圖中繪制了實際進度前鋒線,如下圖所示:

問題:

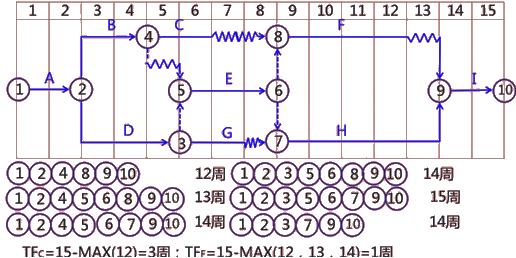

1.寫出網絡圖中前鋒線所涉及各工序的實際進度偏差情況。
2.如后續工作仍按原計劃的速度進行,本工程的實際完工工期是多少個月?
分析與答案:
1.

E工作第8周周末計劃完成2周,實際完成1周任務。拖后1周;
F工作第8周周末計劃完成2周,實際完成0周任務。拖后2周;
D工作第8周周末計劃完成3周,實際完成2周任務。拖后1周。
2.
