二級建造師橫道圖異節流水施工改為成倍節拍流水施工的方法是什么?
2019年二級建造師備考已經進入最后的沖刺階段了,不知道各位同學們復習的怎么樣了?二建沖刺階段有了他,你就贏了!18小時高效直達,前100名贈精華考點。希望能助您一臂之力。
2019年二級建造師 臨考速成
橫道圖異節流水施工改為成倍節拍流水施工的方法
【提問】橫道圖異節流水施工改為成倍節拍流水施工怎么改啊?請老師講解一下。
【回答】學員e8f345e936,您好!您的問題答復如下:
給您一道例題您看一下其解題思路。

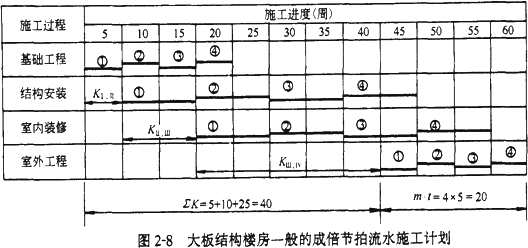

某建設工程由四幢大板結構樓房組成,每幢樓房為一個施工段,施工過程劃分為基礎工程、結構安裝、室內裝修和室外工程4項,其流水節拍分別為:5周、10周、10周、5周。一般的成倍節拍流水施工進度計劃如圖2—8所示。

上例按加快的成倍節拍流水施工工期計算
(1)計算流水步距
流水步距等于流水節拍的最大公約數:
K=min[5,10,10,5]=5周
(2)確定專業工作隊數目
每個施工過程成立的專業工作隊數目可按下式計算:
bj=tj/K (2—7)
在本例中,各施工過程的專業工作隊數目分別為:
?、?mdash;—基礎工程:bⅠ=5/5=1
Ⅱ——結構安裝:bⅡ=10/5=2
?、?mdash;—室內裝修:bⅢ=10/5=2
Ⅳ——室外工程:bⅣ=5/5=1
專業工作隊總數:n‘=(1+2+2+1)=6

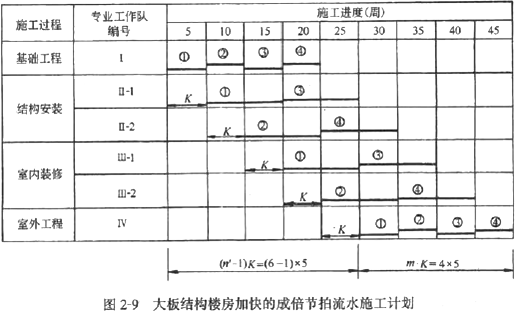

(3)繪制加快的成倍節拍流水施工進度計劃圖

(4)確定流水施工工期
流水施工工期為:
T=(m+n‘-1)K=(4+6-1)×5=45(周)
與一般的成倍節拍流水施工進度計劃比較,加快的成倍節拍流水施工使總工期縮短了15周。
★問題所屬科目:二級建造師---水利水電工程管理與實務
以上就是為大家分享的二級建造師橫道圖異節流水施工改為成倍節拍流水施工的方法是什么?建設工程教育網將持續關注2019年二級建造師考試的相關信息。更多2019年二級建造師考試內容,盡在建設工程教育網二級建造師欄目!
