  3、曲線法

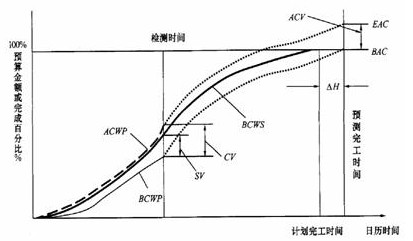

  在項目實施過程中,以上三個參數可以形成三條曲線,即計劃工作預算費用(BCWS)、已完工作預算費用(BCWP)、已完工作實際費用(ACWP)曲線。

  采用贏得值法進行費用、進度綜合控制,還可以根據當前的進度、費用偏差情況,通過原因分析,對趨勢進行預測,預測項目結束時的進度、費用情況。圖中:

  BAC(budget at completion)——項目完工預算,指編計劃時預計的項目完工費用。

  EAC(estimate at completion)——預測的項目完工估算,指計劃執行過程中根據當前的進度、費用偏差情況預測的項目完工總費用。

  ACV(at completion variance)——預測項目完工時的費用偏差:

  ACV=BAC-EAC.
