2011年監理工程師《案例分析》(五)
【背景材料】
某市政工程,項目的合同工期為38周。經總監理工程師批準的施工總進度計劃如圖1所示(時間單位:周),各工作可以縮短的時間及其增加的趕工費見表1,其中H、L分別為道路的路基、路面工程。

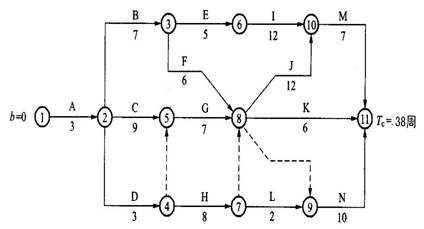

圖1 施工總進度計劃圖
表1 各工作可縮短的時間及趕工費
分部工程名稱 | A | B | C | D | E | F | G | H | I | J | K | L | M | N |
可縮短時間/周 | 0 | 1 | 1 | 1 | 2 | 1 | 1 | 0 | 2 | 1 | 1 | 0 | 1 | 3 |
增加的趕工費/萬元 | 0.7 | 1.2 | 1.1 | 1.8 | 0.5 | 0.4 | 3.0 | 2.0 | 1.0 | 0.8 | 1.5 |
問題
1.開工1周后,建設單位要求將總工期縮短2周,故請監理單位幫助擬定一個合理趕工方案以便與施工單位洽商。請問:如何調整計劃才能既實現建設單位的要求又能使支付施工單位的趕工費用最少?說明步驟和理由。
參考答案及評分標準
1.關鍵工作為A.C.G、J、M,應選擇關鍵工作作為壓縮對象;又因為壓縮G、M增加的趕工費用最低、次低,并且均可壓縮一周,壓縮之后仍為關鍵工作,因此應分別將分部工程G、M各壓縮1周。
步驟:(1)確定網絡計劃的計算工期和關鍵線路;
(2)按要求工期計算應壓縮的時間;
?。?)選擇應縮短持續時間的關鍵工作(從需增加的費用最少的關鍵工作開始);
?。?)將所選定的關鍵工作的持續時間壓縮到最短,并重新確定計算工期和關鍵線路。
問題2:
建設單位依據調整后的方案與施工單位協商,并按此方案簽訂了補充協議,施工單位修改了施工總進度計劃。在H、L工作施工前,建設單位通過設計單位將此400m的道路延長至600m.請問該道路延長后H、L工作的持續時間為多少周(設工程量按單位時間均值增加)?對修改后的施工總進度計劃的工期是否有影響?為什么?
參考答案及評分標準
2. H工作從8周延長到12周,L工作從2周延長到3周。對修改后的施工總進度計劃的工期不會產生影響。
問題3:
H工程施工的第1周,監理人員檢查發現路基工程分層填土厚度超過規范規定。為保證工程質量,總監理工程師簽發了工程暫停令,停止了該部位工程施工??偙O(jiān)理工程師的做法是否正確?總監理工程師在什么情況下可簽發工程暫停令?
參考答案及評分標準
3.總監理工程師的做法是正確的,即為了保證工程質量,總監理工程師可以進行停工處理??偙O(jiān)理工程師在下列情況下可以簽發《工程暫停令》(質量P78)
1)施工作業活動存在重大隱患,可能造成質量事故或已經造成質量事故。
2)承包單位未經許可擅自施工或拒絕項目監理機構管理。
3)在出現下列情況下,總監理工程師有權行使質量控制權,下達停工令,及時進行質量控制。
?、偈┕ぶ谐霈F(xiàn)質量異常情況,經提出后,承包單位未采取有效措施,或措施不力未能扭轉;
?、陔[蔽作業未經依法查驗確認合格,而擅自封閉者;
③已發生質量問題遲遲未按監理工程師要求進行處理,或者是已發生質量缺陷;
?、芪唇浖夹g資質審查的人員或不合格人員進入現場施工;
?、菔褂玫脑牧稀嬇浼缓细窕蛭唇洐z查確認者;或擅自采用未經審查認可的代用材料者;
?、奚米允褂梦唇涰椖勘O(jiān)理機構審查認可的分包單位進場施工
總監理工程師在簽發工程暫停令時,應根據停工原因的影響范圍和影響程度,確定工程項目停工范圍。
問題4:
施工中由于建設單位提供的施工條件發生變化,導致I、J、K、N四項工作分別拖延1周,為確保工程按期完成,須支出趕工費。如果該項目投入使用后,每周凈收益5.6萬元,從建設單位角度出發,是讓施工單位趕工合理還是延期完工合理?為什么?
參考答案及評分標準
4.因在I、J、K、N四項工作中,只有J工作為關鍵工作,其他三項工作都有大于1周的總時差,所以I、K、N多延長1周不會影響計劃工期,只有J工作延長1周,總工期將延長1周。若將J工作的持續時間縮短1周,只需增加趕工費2萬元,小于項目投入使用后的凈收益5.6萬元。故讓施工單位趕工合理。
建設工程教育網整理


- ·湖南2017年監理工程師報考條件
- ·2016監理工程師進度控制每日一練:單代號搭接網絡(11.16)
- ·2016年監理工程師《進度控制》每日一練:流水施工空間參數(10.8)
- ·2016年監理工程師《進度控制》每日一練:成倍節拍流水施工(9.30)
- ·2016年監理工程師《進度控制》每日一練:流水施工工期(9.22)
- ·2011年監理工程師《質量控制》模擬練習(20)
- ·2011監理工程師《質量控制》模擬練習(19)
- ·2011年監理工程師《質量控制》模擬練習(18)
- ·2011監理工程師《質量控制》模擬練習(17)
- ·2011年監理工程師《質量控制》模擬練習(16)
