2011年造價工程師考試《案例分析》模擬試題(2)

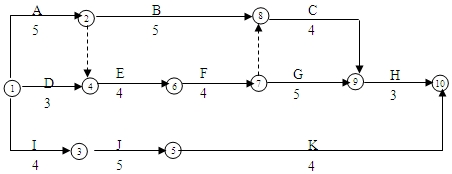

某工程合同工期21天,工程公司項目經理部技術人員擬定的初始網絡進度計劃如圖2-1所示。在公司協調會上,設備供應部門提出,工作F、J使用的同種機械只能租賃到1臺,因此,該兩項工作只能按先后順序施工。
圖2-1 施工網絡進度計劃圖
問題:
(1)從工期控制的角度出發,工作F、J哪一項先施工較合理?說明理由并進行進度計劃調整,將調整結果繪制成新網絡圖。調整后的關鍵工作有哪些?工期為多少天?
?。?)經上述調整后的合理計劃被批準為正式進度計劃。但在開工后,由于工作I的時間延誤,使工作J的開始作業時間推遲3天。工作J每推遲1天開工費用損失500元,總工期每拖延1天罰款700元。受上述事件的影響,該工程的總工期將為多少天?綜合費用增加多少元?
?。?)在發生問題(2)所述情況后,若通過壓縮工作的持續時間來調整進度計劃,從經濟的角度考慮,應壓縮哪些工作的持續時間?每項工作分別壓縮多少天?總工期為多少天?相應增加的綜合費用為多少元?各項工作可壓縮時間及壓縮每1天需增加的費用見表2-1.
網絡調整相關數據表 表2-1
工作名稱 | 可壓縮時間(天) | 每壓縮1天增加費用(元/天) |
K | 2 | 350 |
G | 2 | 400 |
H | 1 | 750 |
C | 2 | 200 |


- ·本試題分三個專業:(Ⅰ土建工程、Ⅱ管道和設備工程、Ⅲ電氣和自
- ·某企業擬于某城市新建一個工業項目,該項目可行性研究相關基礎數據下
- ·案例分析: 某工程項目發承包雙方簽訂了施工合同,工期為4個月
- ·案例分析: 某建筑工程項目,業主和施工單位按工程量清單計價方式和
- ·案例分析: ?國有資金投資依法必須公開招標的某建設項目,采
- ·案例分析:某企業擬建一座節能綜合辦公樓,建筑面積為25000㎡,其工程設計方案部分資料如下
- ·案例分析:某城市擬建設一條免費通行的道路工程,與項目相關的信息如下
- ·河北省2019年一級造價師考試題型題量是什么?
- ·2019年一級造價工程師每日一練免費在線測試(5.21)
- ·2019年一級造價工程師每日一練免費在線測試(4.24)
