2010年造價工程師復習資料:漲價預備費的內容及測算方法
(二)漲價預備費
1.漲價預備費的內容
漲價預備費是指針對建設項目在建設期間內由于材料、人工、設備等價格可能發生變化引起工程造價變化,而事先預留的費用,亦稱為價格變動不可預見費。漲價預備費的內容包括:人工、設備、材料、施工機械的價差費,建筑安裝工程費及工程建設其他費用調整,利率、匯率調整等增加的費用。
2.漲價預備費的測算方法

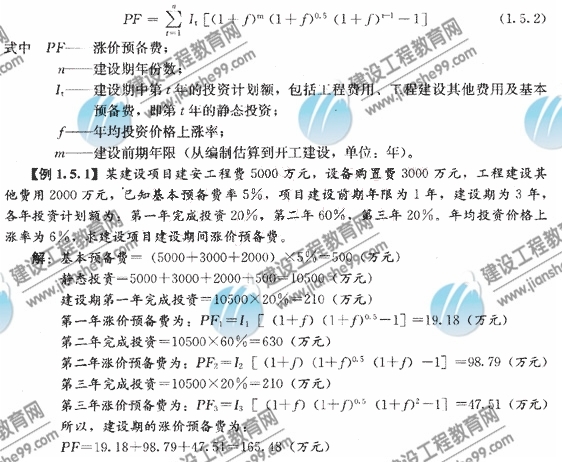

漲價預備費一般根據國家規定的投資綜合價格指數,以估算年份價格水平的投資額為基數,采用復利方法計算。計算公式為:
