知識點:十進度偏差時間計算
【提問】老師,你好!教材案例十進度偏差用時間計算的公式是怎么推導出來的啊,即1.69周和1.88周是怎么算出來的呢?
【回答】您好!您的問題答復如下:

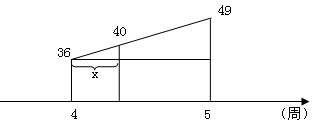

6月份已完工程計劃投資累計是40萬元,到擬完工程計劃投資累計中到40萬元所占的區間,在4~5月份之間。
進度偏差=已完工程實際時間-已完工程計劃時間
=6-()=1.69周, 即:進度拖后1.69周。
同理,1.88的做法也是這樣的。
您自己試著算一下,看看有其他問題歡迎繼續提問。
★問題所屬科目:造價工程師——建設工程造價案例分析
責任編輯:辛靜
