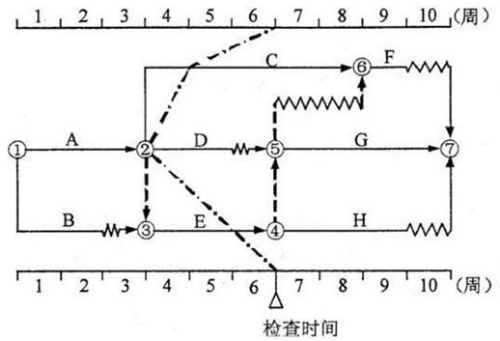

某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示。通過比較可以看出
建設工程造價管理科目要學習的東西很多,不但要了解相關法律法規,還要掌握一些項目管理,籌資方式的知識,因此在聽完課以后還要通過一些模擬題鞏固,看看下面這道題能不能做對吧!
一、單選題
1、某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示。通過比較可以看出(?。?。
A.C工作實際進度拖后2周,影響工期2周
B.D工作實際進度超前2周,不影響工期
C.D工作實際進度拖后3周,影響工期2周
D.E工作實際進度拖后1周,不影響工期
正確答案:C
答案解析:本題考查的是網絡計劃執行中的控制。C工作實際進度拖后2周,其總時差為1周,所以影響工期1周。D工作實際進度拖后3周,其總時差為1周,所以影響總工期2周。E工作實際進度拖后1周,其總時差為0,影響總工期1周。參見教材P138。

- · 備考2021年甘肅省一級造價師試題詳解
- · 備考2021年一級造價師試題及解析
- · 甘肅2021年一級造價工程師考試歷年試題
- · 2021年一級造價師廣東省歷年考試試題早知道
- · 遼寧2021年一級造價工程師考試試題
- · 2021年一級造價師考試廣東歷年試題及詳解
- · 廣西2021年一級造價工程師考試試題詳解
- · 備考2021年一級造價師考試必看試題
- · 甘肅2021一級造價工程師歷年考試試題
- · 2021年一級造價師考試廣東省歷年試題
