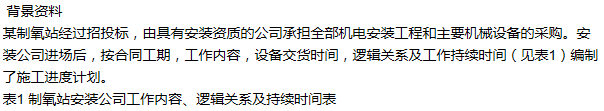

2016一級建造師《機電》試題答案及解析案例一
2016年一級建造師《機電工程管理與實務》試題及答案,由考生回憶題干,建設工程教育網一級建造師考試教研組團提供參考答案,給廣大考生進行參考!
老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!
2016年一級建造師《機電工程管理與實務》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準?。?a target="_blank" >點擊進入試題討論區 >> 就著試題咱們聊聊?。?font color="#ffffff"> 201

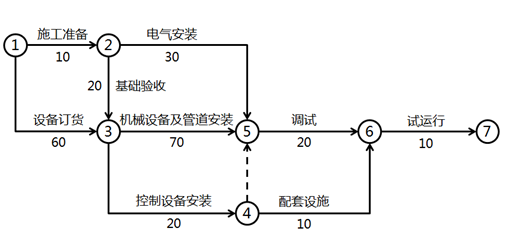

工作內容 | 緊前工作 | 持續時間(天) |
施工準備 | — | 10 |
設備訂貨 | — | 60 |
基礎驗收 | 施工準備 | 20 |
電氣安裝 | 施工準備 | 30 |
機械設備及管道安裝 | 設備訂貨、基礎驗收 | 70 |
控制設備安裝 | 設備訂貨、基礎驗收 | 20 |
調試 | 電氣安裝、機械設備及管道安裝、控制設備安裝 | 20 |
配套設施安裝 | 控制設備安裝 | 10 |
試運行 | 調試、配套設施安裝 | 10 |
