2011年造價工程師《理論與法規》課件講義(14)

2011-06-15 10:20  來源:  字體:  打印

  2. 等額支付系列情形

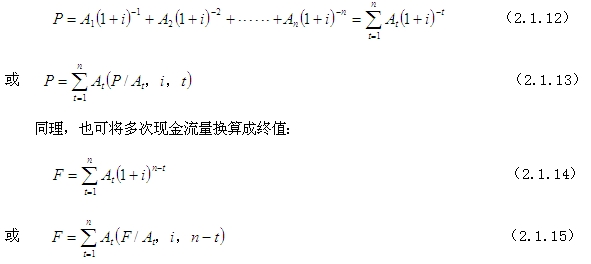

  在工程實踐中,多次支付是最常見的支付形式。多次支付是指現金流量在多個時點發生,而不是集中在某一個時點上,如圖2.1.3所示。如果用At表示第t期末發生的現金流量(可正可負),用逐個折現的方法,可將多次現金流量換算成現值,即:

等額支付系列情形

  在上述公式中,雖然所用系數都可以通過計算或查復利表得到,但如果n較大,At較多時,計算也是比較繁瑣的。如果多次現金流量At是連續序列流量,且數額相等,則可大大簡化上述計算公式。這種具有At=A=常數(t=1,2,3,……,n)特征的系列現金流量稱為等額系列現金流量,如圖2.1.3所示。

特征的系列現金流量稱為等額系列現金流量

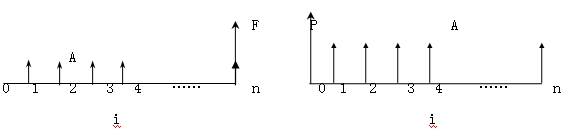

  圖2.1.3 等額系列現金流量示意圖

  A--年金,發生在(或折算為)某一特定時間序列各計息期末(不包括零期)的等額資金序列的價值。

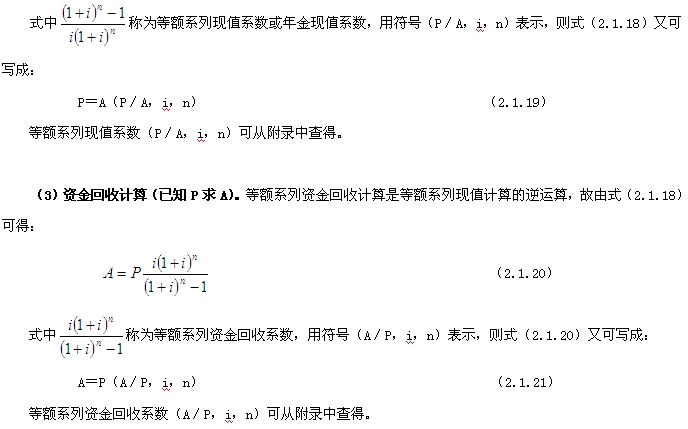

  對于等額系列現金流量,其復利計算方法如下:

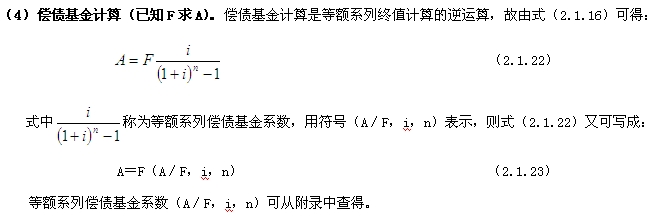

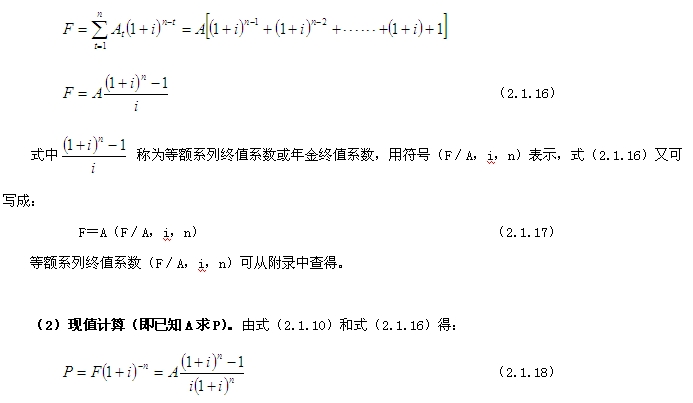

 ?。?)終值計算(即已知A求F)。由式(2.1.14)展開得:

  終值計算  終值計算

   終值計算

  [例2.1.9]若想在第5年末獲得2000萬元,每年存款金額相等,年利率為10%,則每年需存款多少?

  解:由式(2.1.23)得:

  A=F(A/F,i,n)=2000×(A/F,10%,5)

  從附錄中查出系數(A/F,10%,5)為0.1638,代入上式得:

  A=2000×0.1638=327.6(萬元)

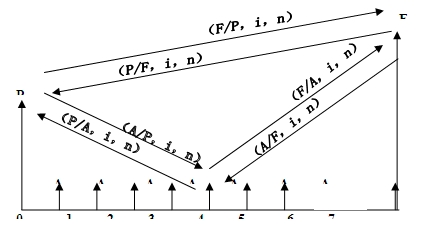

  上述資金等值計算公式之間的相互關系如圖2.1.4所示。

  在工程經濟分析中,現值比終值使用更為廣泛。因為用終值進行分析,會使人感到評價結論的可信度較低;而用現值概念容易被決策者接受。為此,在工程經濟分析時應當注意以下兩點:

 ?、僬_選取折現率。折現率是決定現值大小的一個重要因素,必須根據實際情況靈活選用。

 ?、谧⒁猬F金流量的分布情況。從收益角度來看,獲得的時間越早、數額越大,其現值就越大。因此,應使建設項目早日投產,早日達到設計生產能力,早獲收益,多獲收益,才能達到最佳經濟效益。從投資角度看,投資支出的時間越晚、數額越小,其現值就越小。因此,應合理分配各年投資額,在不影響項目正常實施的前提下,盡量減少建設初期投資額,加大建設后期投資比重。

注意現金流量的分布情況

建設工程教育網整理

為您推薦

閱讀排行

更多
2025一造輔導

免費視頻

更多
  • 一級造價工程師考試
    建設工程造價管理

    達江老師

  • 一級造價工程師考試
    建設工程計價

    李娜老師

  • 一級造價工程師考試
    建設工程造價案例分析(土建)

    王英老師

  • 一級造價工程師考試
    建設工程造價案例分析(安裝)

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
